深圳地铁建设进度

欢迎乘坐深圳地铁,本次列车开往深大丽湖方向
歡迎乘坐深圳地鐵,本次列車開往深大麗湖方向
Welcome To Shenzhen Metro,This train is bound for SZU Lihu Campus

热烈庆祝13号线一期北段、5号线西延段、8号线三期、11号线红岭南站于2025年12月28日开通

写在前面

本站中的地铁建设进度图来源为@Metro Bay,在这里感谢@Metro Bay的各位大佬们制作的进度图!所有图片、进度仅供参考,请以官方为准!
目前含城际铁路,深圳共有14条线路正在修建,相当于一整个东三省修建的地铁数量
除此之外,本页面中的评语、用文字更新的最新进度均为自行更新的内容,敬请欣赏与斧正

地铁建设进度图示

如果看不懂也没关系,我们可以从直观的颜色来理解

越灰、越红、越橙 代表这条线路的整体进度越 ↓慢↓
越黄、越绿、越蓝 代表这条线路的整体进度越 ↑快↑

或者戳这篇文章《地铁车站建设阶段如何区分》@Metor Bay了解各个建设进度的含义
下文中提到的“五期线路”为《深圳市城市轨道交通第五期建设规划》中涉及到的线路,简称“五期”,其余仍在修建的为《深圳市城市轨道交通第四期建设规划调整》中的涉及到的线路,简称“四修”

深大周边地铁

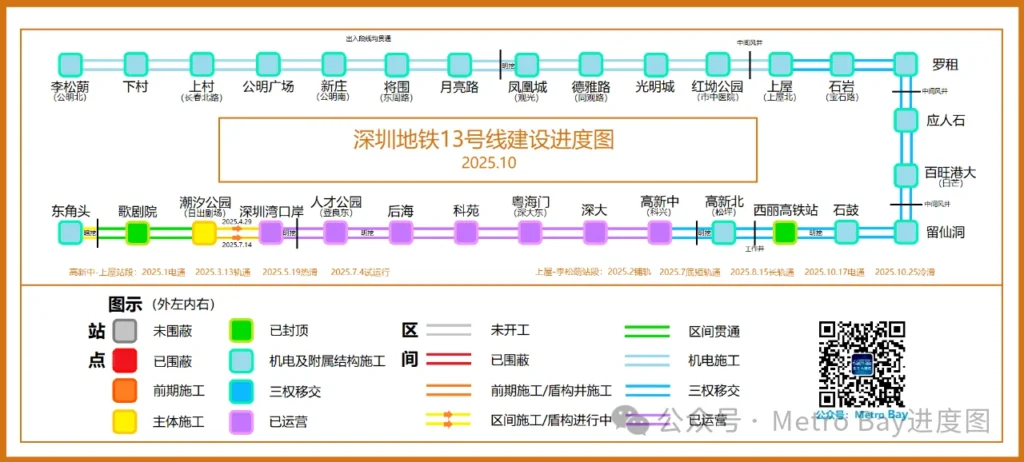

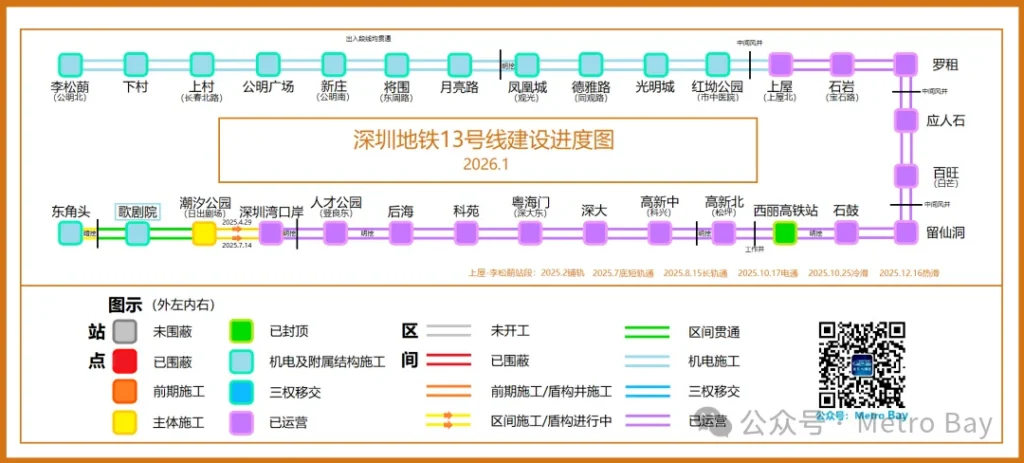

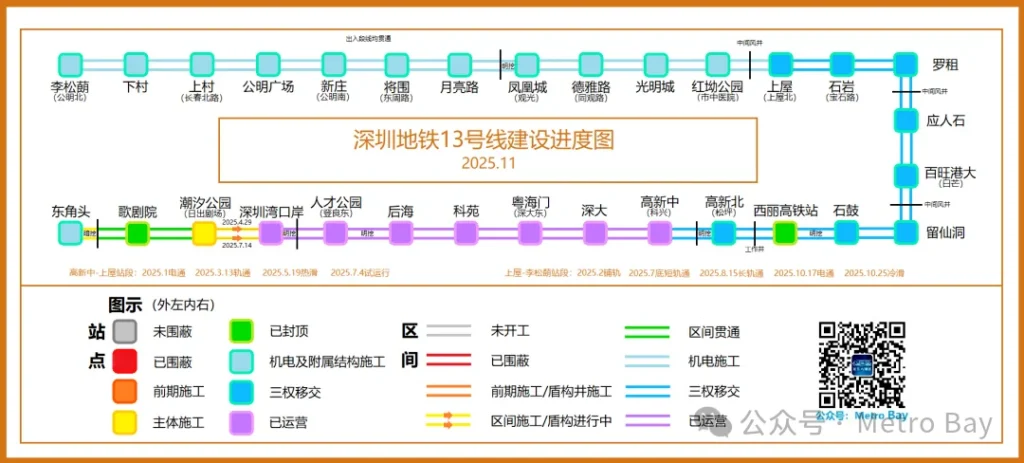

13号线

13号线一期北段

热烈庆祝13号线一期北段开通!芜湖!

机电施工阶段进度:
铺轨:短轨通 长轨通
电通:35kv电通 400kv电通
运行前测试:冷滑 热滑
验收 试运行三个月 跑图√ 开通√
上屋换乘楼: 封顶 通道连接成功 装修

13号线二期北段

机电施工阶段进度:
铺轨:短轨通 长轨通
电通:35kv电通 400kv电通√
运行前测试:冷滑 热滑√
验收 试运行三个月

按照目前二期北段的进度,大概率于今年上半年开通。
非常不幸的是,据传13号线二期南延也无法保证2026年开通的标准,预计开通时间延期至2027年,原因不详。按照目前潮汐公园的施工进度,跟15号线同时开乃至于晚开都有可能,令人叹息。
从2019年一期线路开始施工,在一期南段已经开通近一年的当下,直到今天科苑南路的沿途仍然还在大量施工,路面交通恢复遥遥无期,每天经过都要被坑坑洼洼的路面折腾的七上八下。。。
一条线路分3-4段,每一段都延期开通,真的是前无古人后无来者了吧……

开通时间

一期北段:2025年12月28日

预测开通时间

二期北段:2026年6月28日
二期南段:2027年

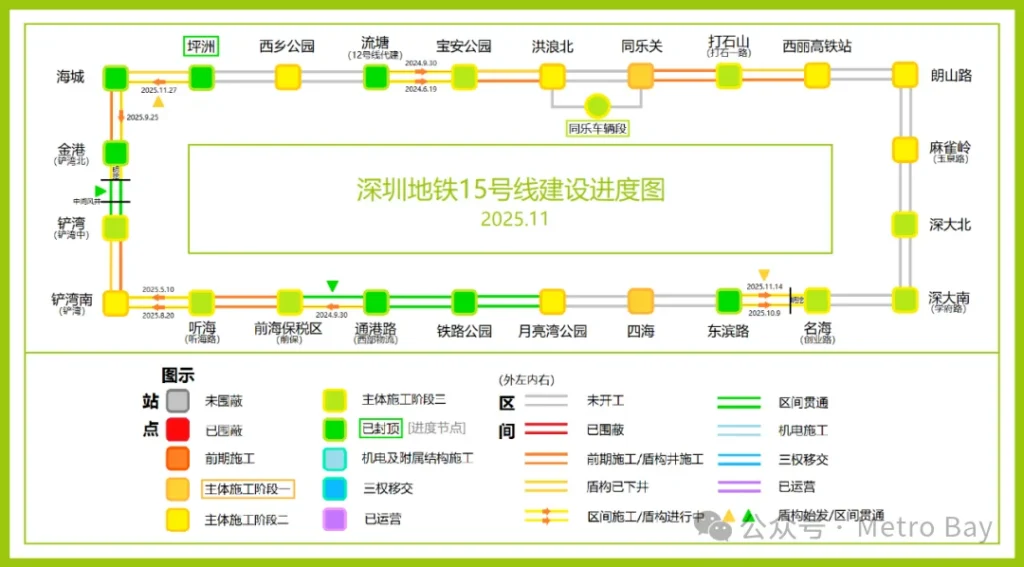

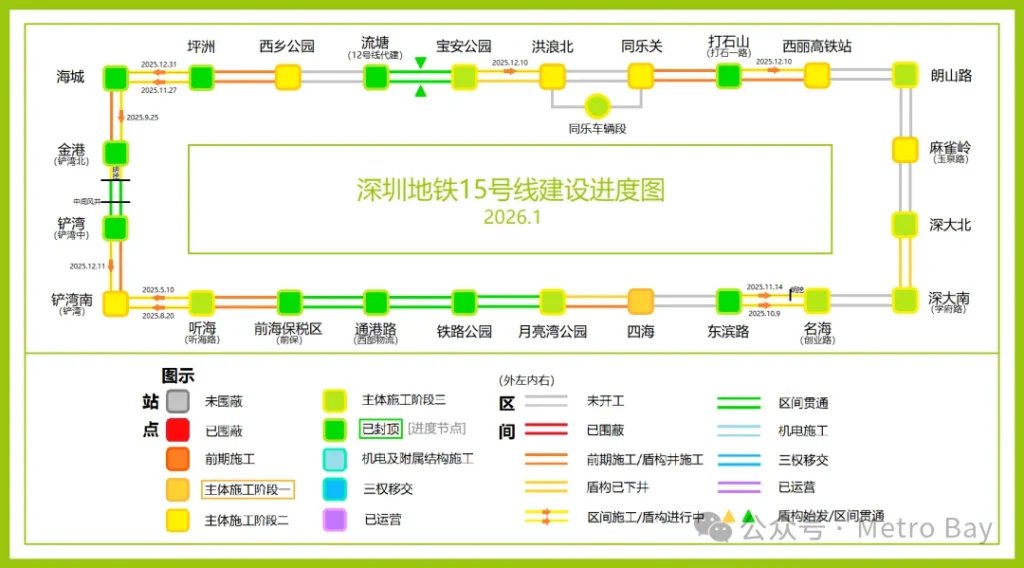

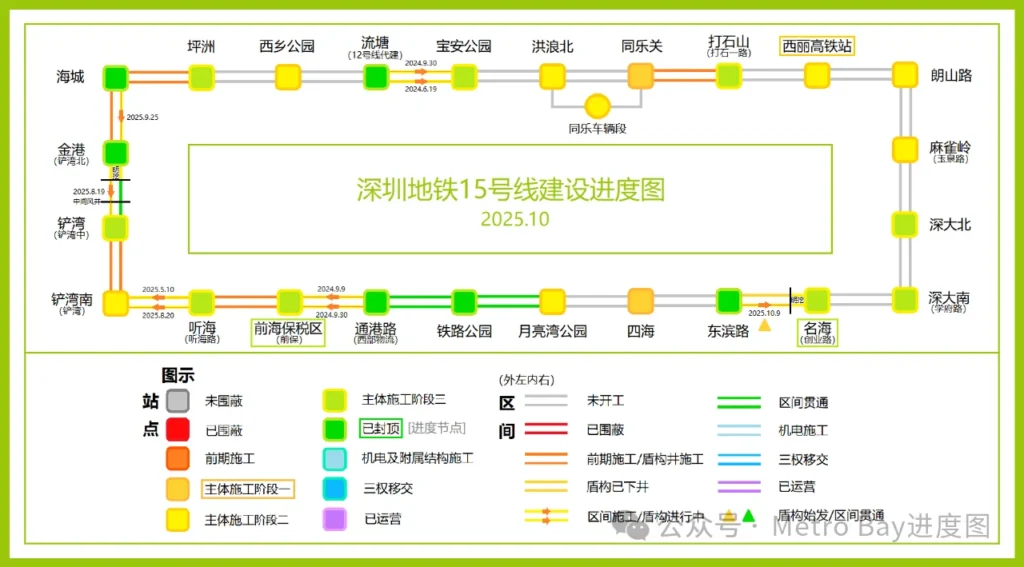

15号线

截至目前,15号线仍以最快的速度领跑五期线路,本月进度更是有近11个,远超同期其余线路

本月,同乐关站迅速进入主体施工阶段二,其理论上应不会对整体进度有较大影响。除此之外,共有两站进入主体施工阶段三,三座车站封顶,四座盾构始发,一座盾构贯通。
恐怖的速度。再加上沿途除西丽高铁站近乎没有任何堵点,2027年开通有非常大的可能。
8月,深大北站封底,正式进入主体施工阶段三,也是主体施工的最后一个阶段。
截至1月下旬,深大南站的主体施工阶段三也步入尾声,其一侧已经近乎封顶。
除此之外,15号线也是五期线路中盾构时间最早,目前盾构区间最多的一条线路。

预测开通时间

全线:2027年

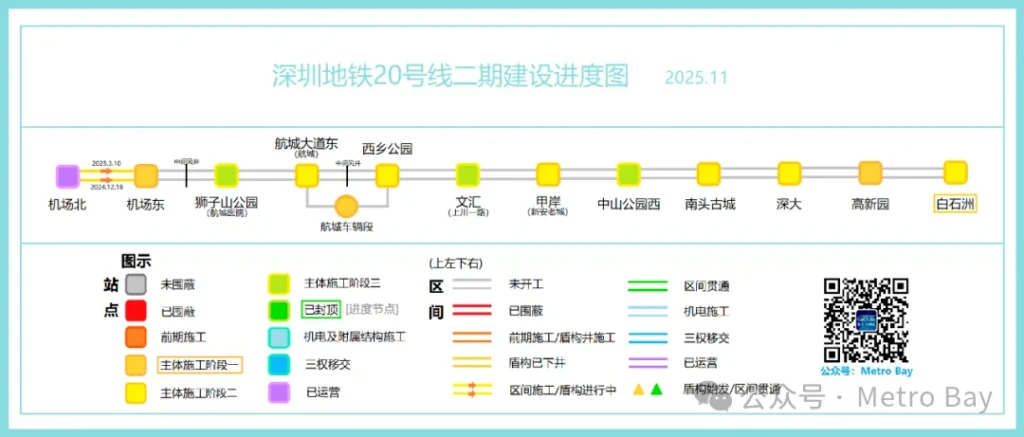

20号线二期

截至目前,20号线二期作为西部大动脉,紧跟着15号线的进度,大部分站点都已经开始主体施工。
本月,南头古城站进入主体施工阶段三,但可惜的是,高新园、白石洲等站进度目前不太理想,照原工期有延期一年的可能,希望能尽快修好,尽快恢复好深南大道的交通。
截至目前,深大站围护结构施工完毕,进入主体施工阶段二(基坑开挖阶段)。

预测开通时间

全线:2028年

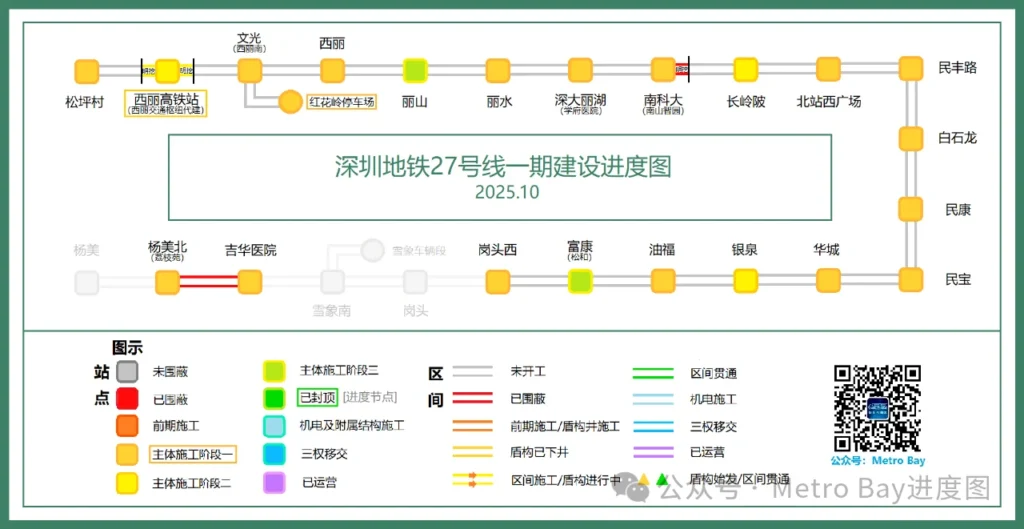

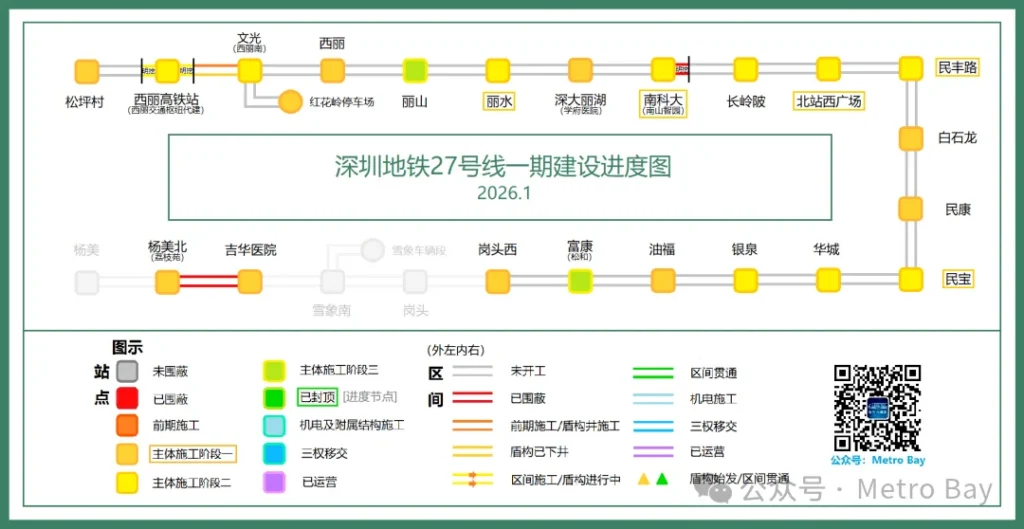

27号线

本月进度不佳,仅有文光站进入主体二阶段。
深大丽湖站由于大沙河流域保护红线,只能和7号线站外换乘。

预测开通时间

全线:2028年

其余线路

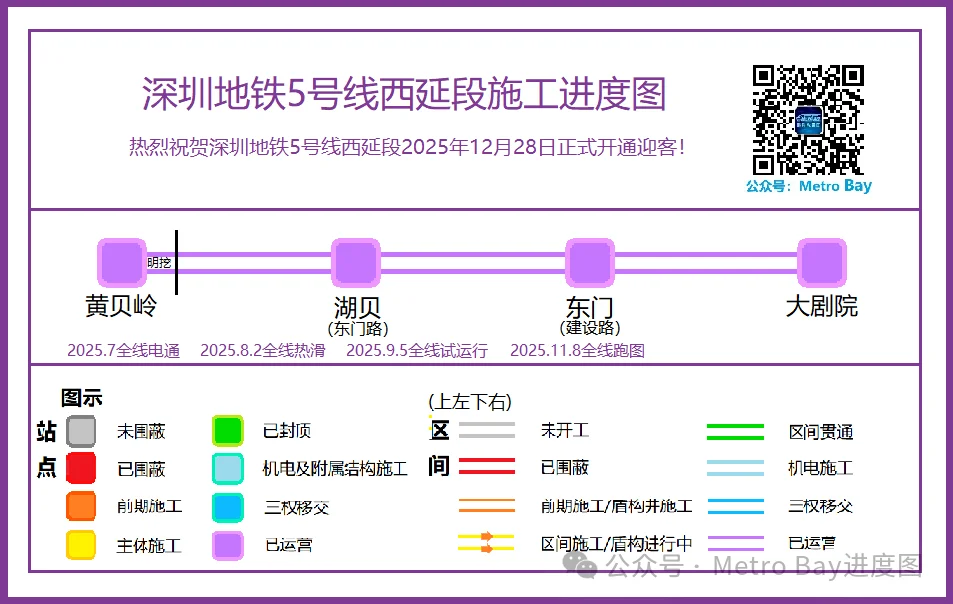

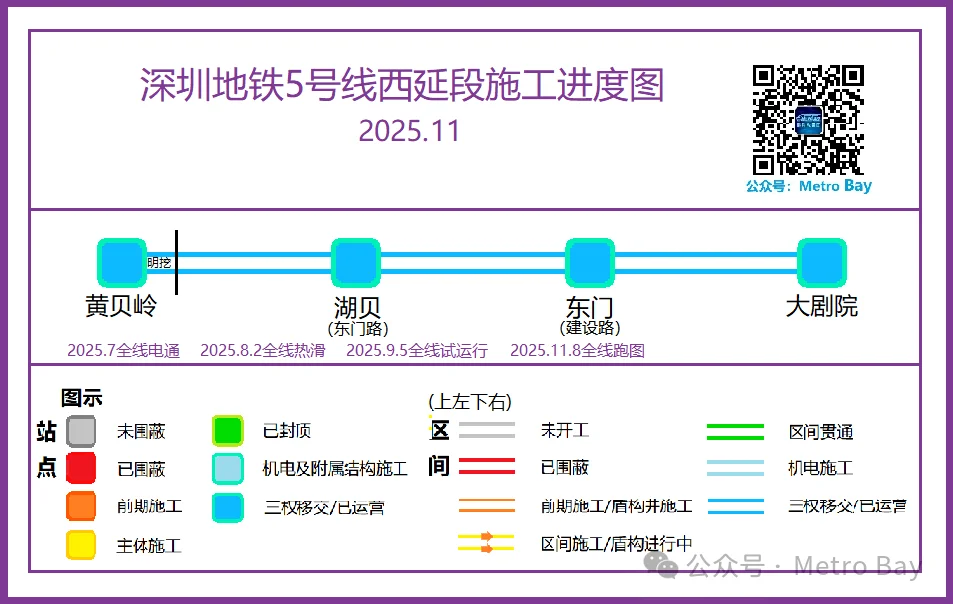

5号线西延

热烈庆祝5号线西延段开通!

机电施工阶段进度:
铺轨(进行中):短轨通 长轨通
电通:35kv电通 400kv电通
运行前测试:冷滑 热滑
验收 试运行三个月 跑图√ 开通√

开通之后,该区段的客流貌似没有达到预期。。

开通时间

全线:2025年12月28日

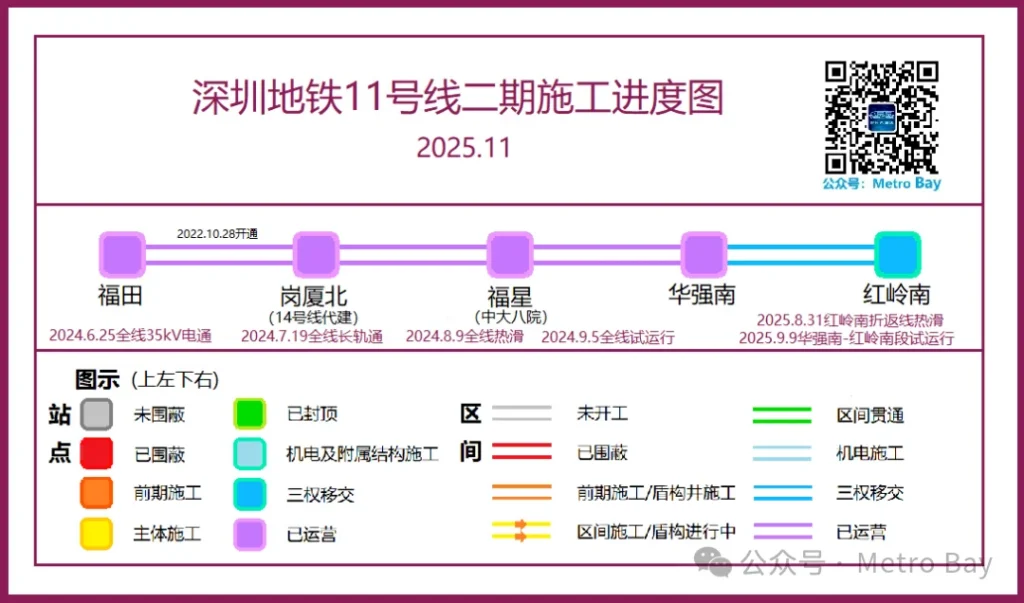

11号线二期(红岭南站)

热烈庆祝11号线红岭南站开通!

机电施工阶段进度:
铺轨:短轨通 长轨通
电通:35kv电通 400kv电通
运行前测试:冷滑 热滑
验收 试运行三个月 跑图√ 开通√

开通时间

全线:2025年12月28日

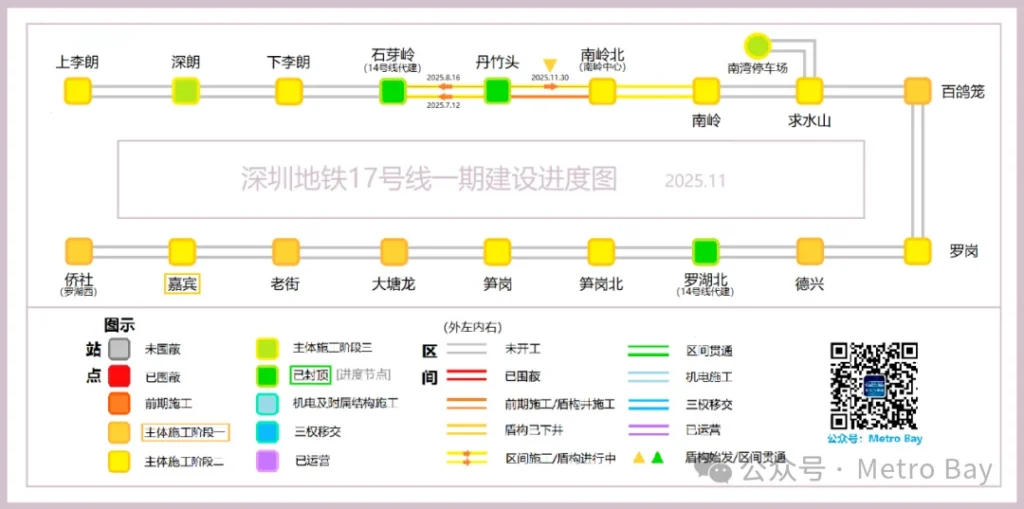

17号线一期

其中老街站叠加了罗湖老城市中心+既有1、3号线和修建中的5号线+东门步行街,修建难度极大,2025年3月份进入主体施工阶段实属不易,作为五期最难修建的站点可见一斑。

预测开通时间

全线:2029年

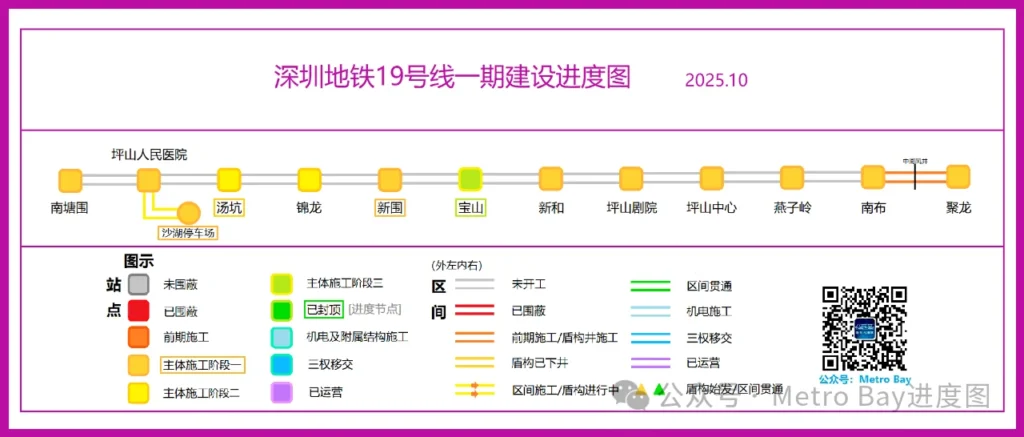

19号线一期

预测开通时间

全线:2029年

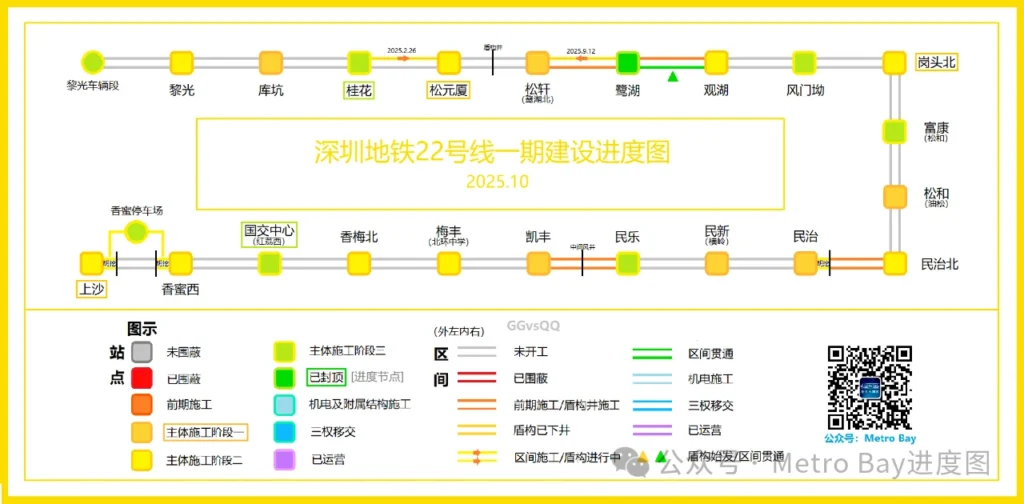

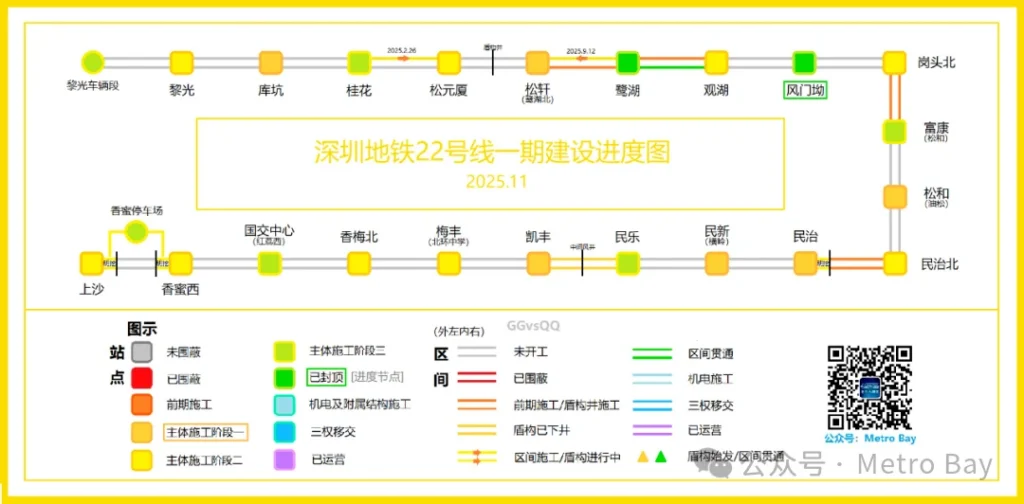

22号线一期

预测开通时间

全线:2028年

25号线

预测开通时间

全线:2028年

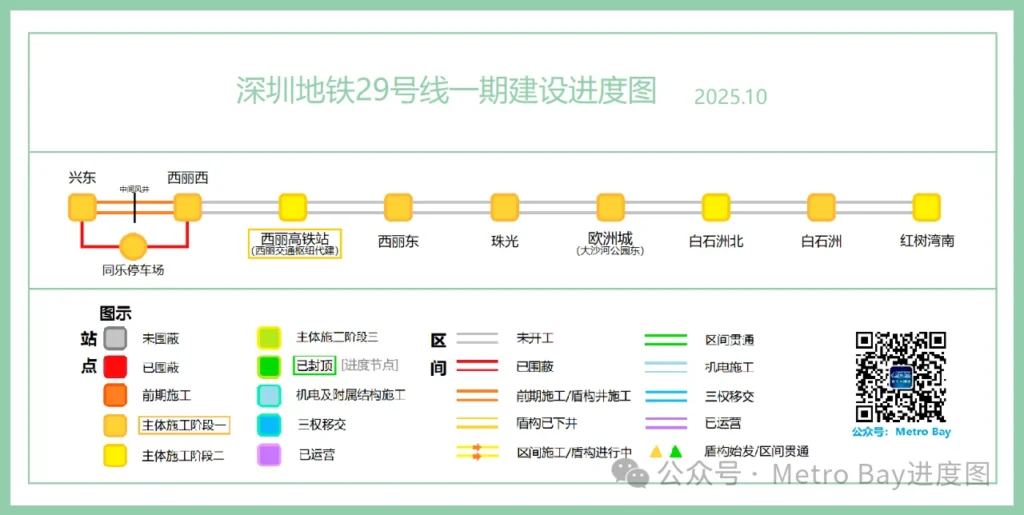

29号线

预测开通时间

全线:2029年

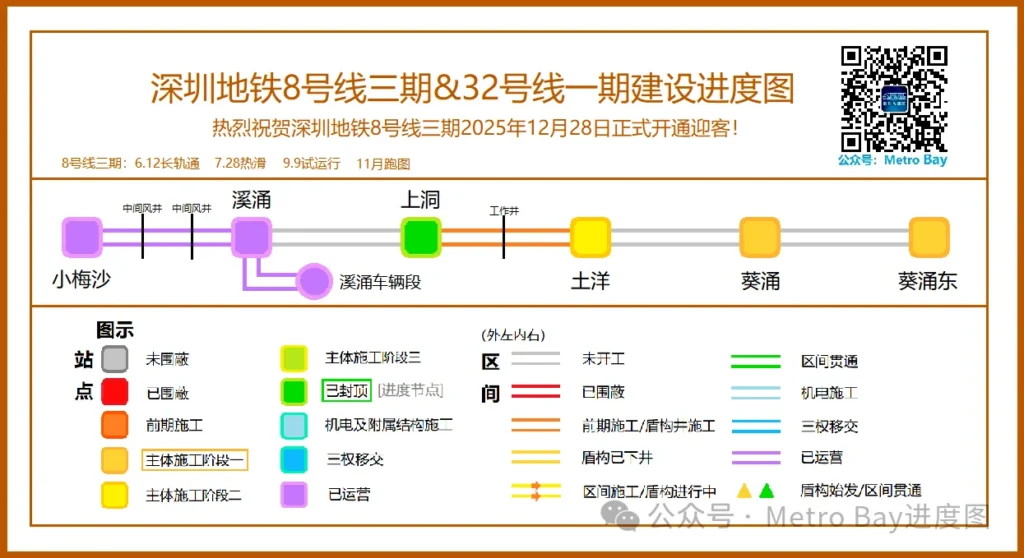

8号线三期&32号线一期

8号线三期机电施工阶段进度:
铺轨:短轨通 长轨通
电通:35kv电通 400kv电通
运行前测试:冷滑 热滑
验收 试运行三个月√ 跑图√ 开通√

随着8号线三期的开通,4A列车也正式上线,在【深外高中-溪涌】段暂时运行。后续32号线开通后,将会延长至葵涌东。施行该列车的原因之一,为32号线以4A列车格式建设。

开通时间

8号线三期:2025年12月28日

预测开通时间

32号线一期:2028年

暂无评论

发送评论 编辑评论

|´・ω・)ノ
ヾ(≧∇≦*)ゝ
(☆ω☆)
(╯‵□′)╯︵┴─┴
 ̄﹃ ̄
(/ω\)
∠( ᐛ 」∠)_
(๑•̀ㅁ•́ฅ)
→_→
୧(๑•̀⌄•́๑)૭
٩(ˊᗜˋ*)و
(ノ°ο°)ノ
(´இ皿இ`)
⌇●﹏●⌇
(ฅ´ω`ฅ)
(╯°A°)╯︵○○○
φ( ̄∇ ̄o)
ヾ(´・ ・`。)ノ"
( ง ᵒ̌皿ᵒ̌)ง⁼³₌₃
(ó﹏ò。)
Σ(っ °Д °;)っ
( ,,´・ω・)ノ"(´っω・`。)
╮(╯▽╰)╭
o(*////▽////*)q
>﹏<
( ๑´•ω•) "(ㆆᴗㆆ)
😂
😀
😅
😊
🙂
🙃
😌
😍
😘
😜
😝
😏
😒
🙄
😳
😡
😔
😫
😱
😭
💩
👻
🙌
🖕
👍
👫
👬
👭
🌚
🌝
🙈
💊
😶
🙏
🍦
🍉
😣
Source: github.com/k4yt3x/flowerhd
颜文字
Emoji
小恐龙
花!
